El IMSS entregó de manera irregular el proyecto del nuevo San Alejandro a la UNAM y a la Sedena, reveló la Auditoría Superior de la Federación (ASF).
De acuerdo con el informe de la revisión a la Cuenta Pública 2022, la ASF pidió al órgano de control del Seguro Social que sancione a los funcionarios responsables de estas anomalías.
Asimismo, el órgano fiscalizador del proyecto “Construcción del HGZ de 180 Camas en Sustitución del HGR 36 San Alejandro, en el Estado de Puebla”, emitió cinco resultados, de los cuales, en uno no se detectó irregularidad y los restantes generaron: una recomendación y tres Promociones de Responsabilidad Administrativa Sancionatoria.
¿Por qué el IMSS entregó irregularmente proyecto de San Alejandro?
El documento refiere que el IMSS entregó el proyecto del nuevo Hospital San Alejandro a la UNAM y la Sedena a pesar que fueron las segundas propuestas económicas más altas, incluso la Sedena no participó en el proceso de licitación.
En el caso de la UNAM, para la elaboración del proyecto ejecutivo por 49 millones 967 mil pesos, participaron ocho empresas, pero se lo entregaron a la institución pese a ser la segunda propuesta más cara.
Lo mismo con la asignación para las obras de construcción a la Secretaría de la Defensa Nacional, pues ni siquiera participó en la licitación y aún así el IMSS falló a su favor por la edificación del hospital por mil 687 millones 121 mil pesos.
En los dos casos el IMSS “no justificó que dichos convenios correspondieran a las mejores alternativas de contratación para asegurar al Estado las mejores condiciones disponibles en cuanto a precio, calidad, financiamiento, oportunidad y demás circunstancias pertinentes”, se destaca en la auditoría.
Otras de las observaciones son porque los trabajos no se encuentran dentro del ámbito de aplicación de la Ley de Obras Públicas y Servicios Relacionados, ni se cumplió el programa de calendarización, pues para diciembre de 2022 debía haber un avance al 74.9% del total de los trabajos, sin embargo, solo se reportó el 55.0%.

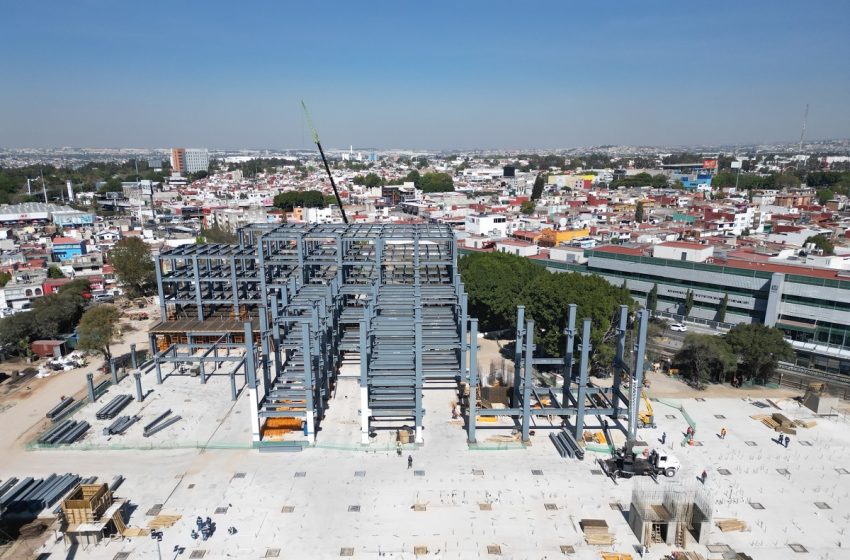

Avance de la obra es del 40%, pero debió concluir el 14 de febrero
El documento también destaca que el contrato del propuesto inició el 14 de diciembre del 2022 y concluiría el pasado 14 de febrero, sin embargo, de acuerdo con el presidente Andrés Manuel López Obrador la obra lleva un avance del 40%, sin embargo, se comprometió a inaugurarla antes que concluya su gobierno.
